完工验收备案在线操作的过程来了永州市建设项目业主请看过来!

发布时间:2023-12-17 23:27:09   来源:  市政环境

  为方便永州市建设项目业主在湖南省工程建设项目审批管理系统申报竣工验收备案,帮助建筑设计企业尽快熟悉升级改造后的新系统,迁移及整合申报数据,我局整理了竣工验收备案网上办理操作流程供大家参考。

  一、通过数据专项治理补充完善线上施工许可的信息(主要是补线上的施工许可信息,适用未线上发放施工许可证的项目)

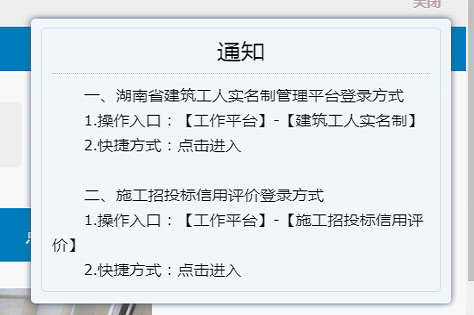

  第二步:点击“公共服务平台”—点击右上角 “二、施工招投标信用评估登录方式”(见图片);

  第四步:点击诚信管理—点击招投标信用评价—点击数据专项治理—点击“施工许可信息”—实施工程单位按实际补充完善数据—点击上报;

  第五步:主管部门(政务中心二楼B区6号窗口,电话)线上审核通过,即完成线上施工许可信息的补录。

  二、五方责任主体联合验收(由实施工程单位发起,线上生成建设工程质量监督报告)

  第四步:实施工程单位进入“竣工验收备案”的“五方责任主体联合验收”填报资料—点击保存上报,另外三方责任主体(勘察单位、设计单位、监理单位)可同时进入“湖南省工程建设项目动态监管平台”签署验收意见。建筑设计企业需要通过“湖南省工程建设项目审批系统”中的“施工许可阶段”,点击“进入第三方系统办理”,进入“湖南省工程建设项目动态监管平台”中的“五方责任主体联合验收”,签署验收意见(主要是为了关联湖南省工程项目动态监管平台中五方责任主体联合验收后生成的质量监督报告信息)。然后,质量安全监督部门在线上签署意见并线上生成建设工程质量监督报告。

  三、补录“建设工程规划许可证”及“建筑工程项目施工许可证”的审批成果(此步是关联湖南省工程建设项目动态监管平台的项目信息)

  第一步:建筑设计企业百度搜索“湖南省工程建设项目审批管理系统”,立即进入()或者搜索“湖南省智慧住建云”,选择顶部菜单“工程建设项目审批”进入系统;

  第二步:建筑设计企业有项目编码的能够最终靠“项目登录”输入项目编码直接登录;无项目编码的要注册账号才能登录,然后点击“新建项目”,生成一个项目信息;

  第三步:建筑设计企业通过“添加子项目”及“审批成果补录”,补录“工程建设许可阶段”的“建设工程规划类许可证核发(含设计的具体方案审查)”、“施工许可阶段”的“建设工程质量安全监督手续(含人防工程质量监督手续)办理并核发建筑工程项目施工许可证”(市本级项目的工程规划许可证补录结果的审核由政务中心2楼B区4号窗口办理,电话,市本级项目的施工许可证补录结果的审核由政务中心2楼B区的6号窗口办理,电话;县区项目审批结果的补录审核由县区相应部门办理)。

  四、在湖南省工程建设项目审批系统申请联合验收(此步是形成各部门工程验收的专项验收意见)

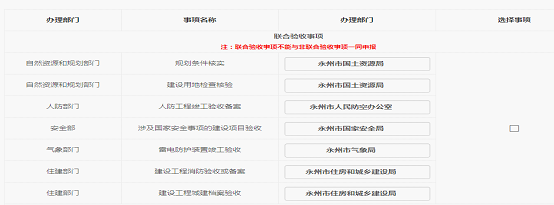

  通过“竣工验收阶段”点击“开始申报”填写“申报表单”,进而选择申报联合验收的事项(见图片);

  第二步:竣工验收阶段的牵头人(政务中心二楼B区7号窗口)收到申请后点击“受理分发”将申报事项分发到各主管部门;

  第三步:各主管部门点击“受理反馈”将“联合验收受理告知单”的“要不要办理”意见反馈到竣工验收阶段的牵头人;

  第四步:竣工验收阶段的牵头人将“受理汇总反馈”的“汇总意见”反馈到各主管部门;

  第五步:各主管部门于8个工作日内将“专项验收意见”的材料上传即办结—建筑设计企业看到“已办结”就代表联合验收已办结。(如果联合验收中有主管部门单项验收不通过的,建筑设计企业可按以上操作重新申请一遍即可)。

  五、在湖南省工程建设项目审批系统申请工程完工验收备案(此步生成网上的竣工验收备案表)

  第一步:建筑设计企业通过百度搜索“湖南省工程建设项目审批系统”,然后用账号登录进去;

  —上传材料—主管部门(市本级项目在政务中心二楼B区7号窗口受理)在线上受理、初审、复审—审核通过后即可在湖南省工程建设项目审批管理系统生成“工程完工验收备案表”。
